Санитарно-защитная зона

Новая расчетная санитарно-защитная зона (СЗЗ) действует на территории КНГКМ с 1 января 2018 г.

В течение 2018–2021 г. КПО успешно завершила перенос одиннадцати из существующих восемнадцати станций экологического мониторинга воздуха. Перенос данных станций был запланирован в связи с изменением CЗЗ для обеспечения корректных показателей непрерывного мониторинга воздуха и соблюдения законодательных требований РК.

В рамках проекта «Организация и благоустройство расчетной санитарно-защитной зоны КНГКМ» КПО ведет проектирование работ по посадке новых и уходу за существующими лесонасаждениями. Также, для информирования местного населения и персонала, КПО предусматривает установку информационных знаков на границе СЗЗ.

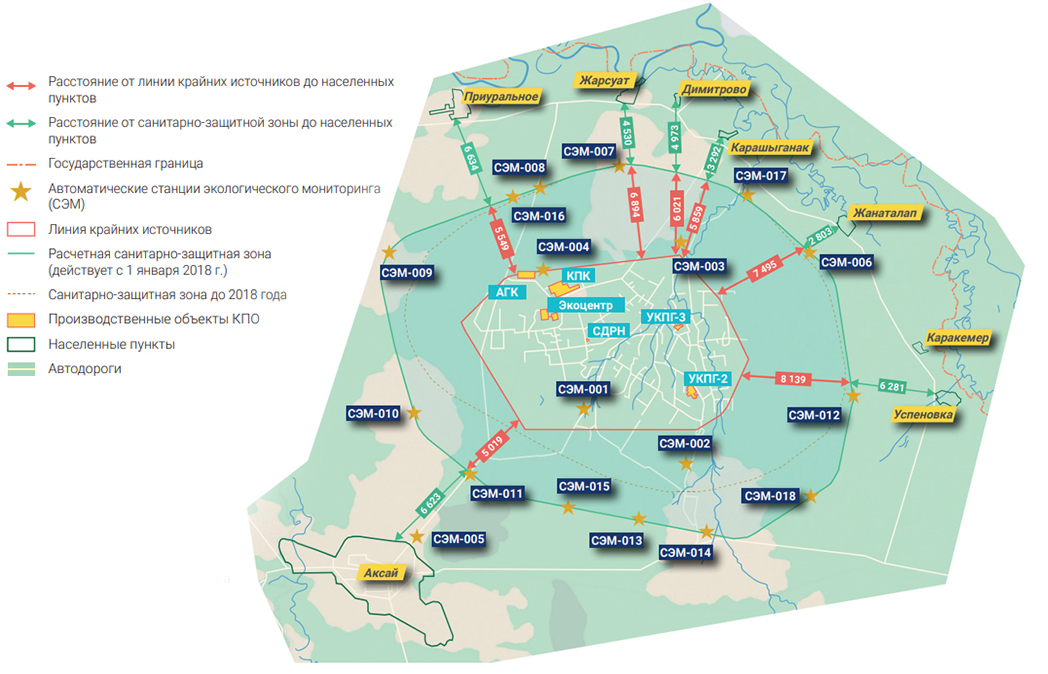

Рис. 11. Карта-схема КНГКМ с указанием СЗЗ по состоянию на конец 2021 г.

В целях охраны объектов историко-культурного наследия от потенциального негативного воздействия, проект также предусматривает установку соответствующих знаков на границах охранных зон памятников истории и культуры. Ранее, в 2019 г. КПО организовала масштабные археологические исследования на данную тему (см. подробности в Отчете об Устойчивом Развитии КПО 2019, стр. 85-88)

В 2021 г. в рамках данного проекта Компания провела следующие работы:

  • выполнена натурная инвентаризация всех лесонасаждений КПО в пределах КНГКМ и его СЗЗ;
  • определены участки и предложены мероприятия по содержанию существующих насаждений;
  • проведены полевые исследования и запроектированы новые лесонасаждения;
  • запроектированы информационные знаки по выносу границ СЗЗ в натуру;
  • разработаны предложения по установке информации на границах охранных зон объектов историко-культурного наследия;
  • определены основные технико-экономические показатели проекта.

В 2022 г. намечается завершение третьего, заключительного этапа проекта обустройства СЗЗ, – разработка рабочей документации «Первая очередь озеленения РСЗЗ и вынос в натуру границ расчетной СЗЗ». Общий срок реализации всего проекта включает в себя период с весны 2023 г. вплоть до 2028 г. Общая площадь участков, намечаемых под зеленое строительство за весь проектный период, составят 249 га, из которых 151 га составляют существующие посадки, а 97,25 га – новые. Строительство капитальных объектов в процессе реализации проекта не предусматривается. Работы предполагается проводить силами подрядной компании.

Согласование проекта будет проводиться со всеми заинтересованными сторонами: государственные органы, хозяйствующие организации, сельхозпроизводители.

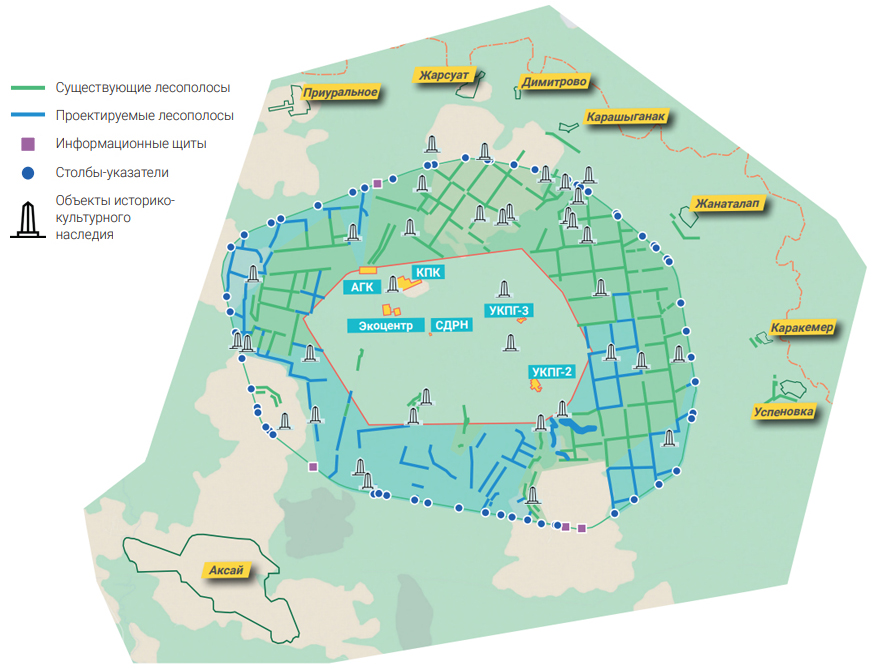

Рис. 12. Основные проектные решения организации и благоустройства РСЗЗ КНГКМ на период 2023 г. – 2028 г.
